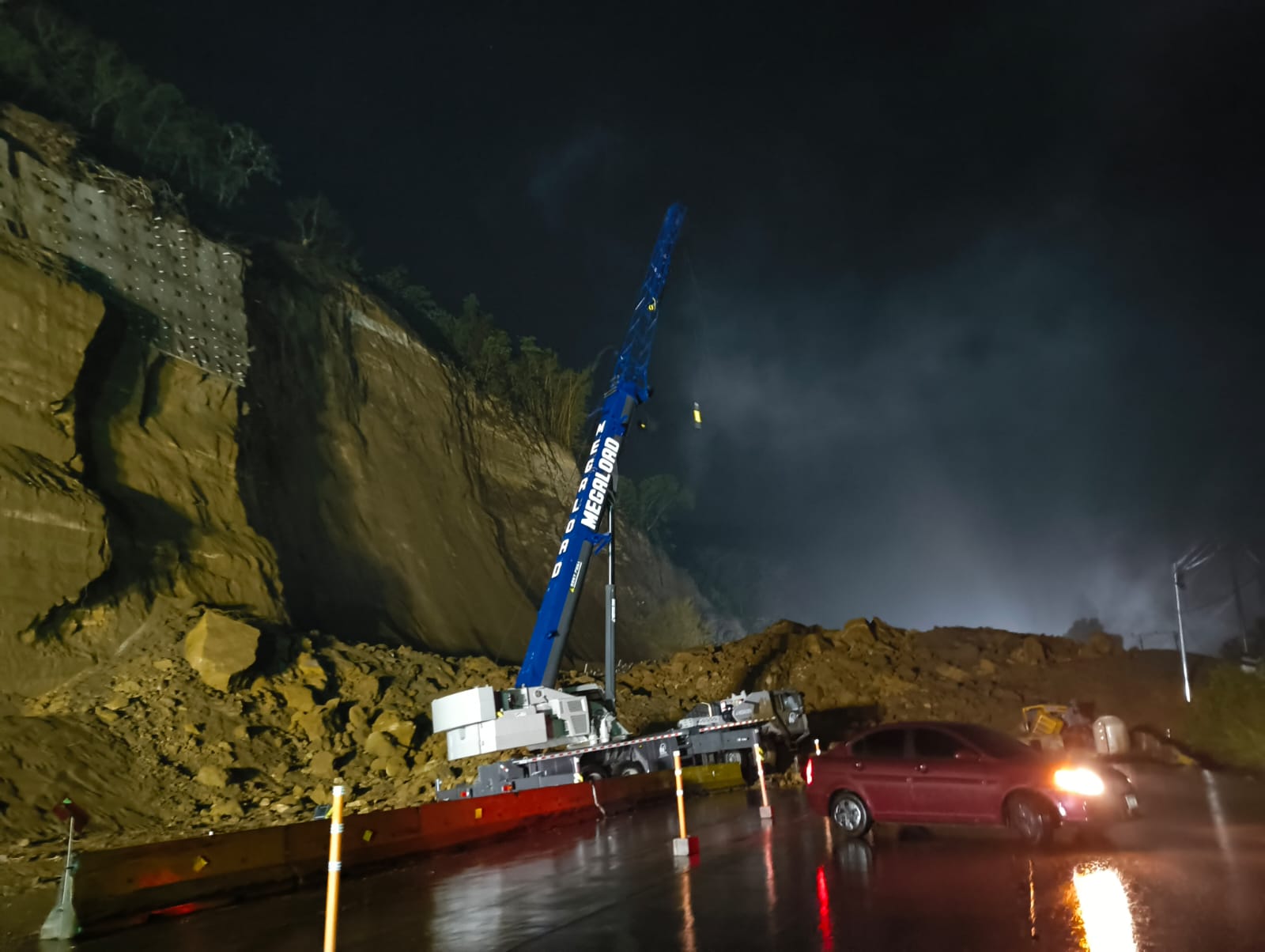

Three days after the complete closure of the Pan-American Highway’s Los Chorros section, following another landslide on one of the slopes being worked on by the Ministry of Public Works and Transport (MOPT), authorities have yet to provide further details about the project’s failures.
The head of the ministry, Romeo Rodríguez, speaking at a press conference this Thursday, merely stated that “it is a complex project, and the solutions required are also complex.”
Authorities previously announced plans to reduce the incline of approximately seven slopes to about 50 degrees, an announcement questioned by experts due to the latent risks from rain, ground conditions, and problems with the project’s design.
“We have a collapse on one section of the slope; we are working to address it. We are at the crest of the slope carrying out a series of activities to lower the slope, meaning bringing it to an incline of roughly 50 degrees,” the official stated.
According to information from the MOPT, cuts are being made to the slope to create the incline, along with various berms (lateral supports) to stabilize the most affected area.
Work is currently underway on three slopes simultaneously, and these measures are expected to provide the necessary stability to reopen the area to vehicle traffic, which will remain closed until next Monday, May 5, according to authorities.
“Slope stabilization work, drainage work, and other activities that are part of the project need to be done. Where we are right now is one of the affected sections,” Rodríguez affirmed at the press conference.
The official admitted that the complete closure of this route creates serious mobility complications for Salvadorans traveling from the western part of the country to the capital, as well as for the cargo transport circulating in the area.
The Ministry of Public Works also acknowledged that the approaching winter season could create new complications for slope stability.
“We will do everything humanly possible to expedite the work so that winter does not cause damage to the slopes being worked on according to the project design we have,” Rodríguez stated.
This project includes widening a section of the highway and building a viaduct. This has required aggressive intervention in the area; “we are practically cutting down a mountain and stabilizing it,” the official said.
According to the latest traffic study, 60,000 vehicles travel through Los Chorros daily. Their drivers have had to use alternate routes in recent days, although this measure has caused complications on other access routes to San Salvador, increasing travel time by up to five hours for some public transport users and leading to increased fuel consumption.
Embankment with Existing Material: A Risk?
On April 30, authorities detailed that among the solutions to provide slope stability, an embankment (fill to raise the ground level) will be made using existing material, part of which has come loose in the landslides.
In response to these statements, experts pointed out that using the same eroded or displaced material from the landslides to rebuild a slope is risky if it is not properly compacted, drained, and stabilized.
Reusing materials from the area, instead of incorporating stabilizing material, indicated “cost savings, not [decisions based on] technical criteria,” experts indicated.
Minister Evades Questions on Information Classified Until 2030
Also at the press conference this Thursday, Minister Rodríguez told journalists that a Brazilian company was responsible for developing the surveys, studies, and necessary activities for the project’s feasibility studies and final design. However, detailed information about the multi-million dollar widening of the Los Chorros highway and the viaduct construction remains unknown; what is known is only what authorities have chosen to reveal, as the government imposed a seven-year classification order in 2023.
Yesterday, when questioned by YSUCA, Minister Rodríguez evaded answering why the project’s information is classified until 2030.
Viaduct Construction 25% Complete
Simultaneously, work continues on the construction of the Francisco Morazán viaduct, alongside the Pan-American Highway in the same Los Chorros section, as part of the widening project.
“We have already reached 25% progress; we are doing everything possible for the project to be completed as soon as possible,” the official added during the press conference.
Currently, two piles that will support the viaduct have been completed, and work is underway on the construction of the rest of the bridge’s foundations.
“We already have some piers practically finished, about two piers are completed, and we are working on constructing the rest of the piers to finish that type of activity and then move on to work on the bridge superstructure,” the official added.
