CEL advanced $14.9 million to a Mexican company that abandoned bridges and social works at El Chaparral Dam — CEL anticipó $14.9 millones a empresa mexicana que dejó en abandono puentes y obras sociales en presa El Chaparral

May 23, 2023

The company awarded two projects worth $37 million and stopped working on both on March 26, the same day CEL asked to terminate the contracts. This is what the company states. Communities will be isolated during the rainy season due to the lack of the two bridges. — La empresa a la que le adjudicaron dos proyectos por $37 millones dejó de trabajar en ambos el pasado 26 de marzo, mismo día en que CEL le pidió la terminación de los contratos. Eso dice la empresa. Comunidades quedarán incomunicadas durante el invierno debido a la falta de los dos puentes.

The construction of the “nice, modern, safe and dignified” bridges (as President Nayib Bukele called them) that were going to be built upstream from the El Chaparral dam reservoir over the Torola River, one in the municipality of Carolina and the other in San Antonio, has been abandoned.

No one has been working on them since March 26 of this year, accumulating 145 days of delay, as they should have been finished by December 29, 2022, as stated by the president of the Executive Commission of the Lempa River (CEL), Daniel Álvarez, in July 2022.

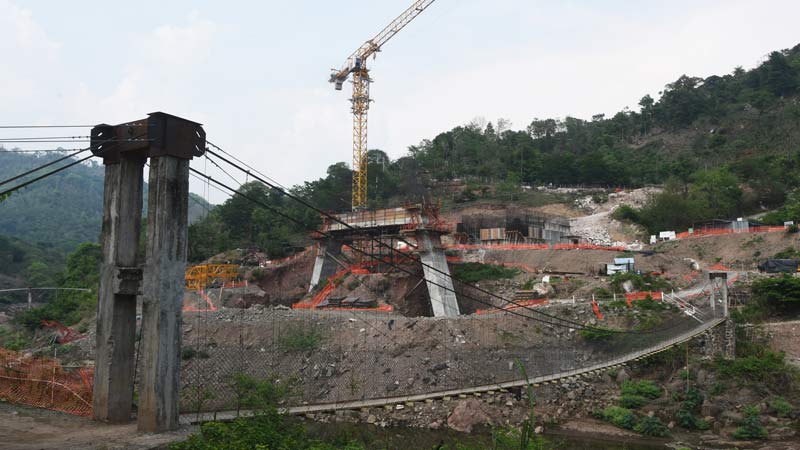

Additionally, the hammock pedestrian bridge, which connected the inhabitants of at least seven communities on the eastern bank of the Torola River, was demolished to make way for constructing two vehicular and pedestrian bridges that would cost $24 million. These would also serve a tourist function, as, according to Bukele, bungee jumping could be practiced there.

But almost five months behind schedule in construction, the inhabitants of at least seven communities in the municipalities of San Luis de la Reina, Carolina, and San Antonio are worried about the uncertainty of not knowing when both bridges will be ready, as the growing Torola would practically leave them isolated or, at the very least, they would have to take a long detour to exit by vehicle through the municipality of Torola, Morazán, and cross the Chichilco bridge, or over the dam of the reservoir.

During the previous rainy season, CEL provided boats for people to cross after they began to fill the reservoir in mid-September. Still, these were removed at the beginning of this year after they hastily emptied the reservoir due to water leaks in the dam and the machine room.

Some locals claimed on May 17 that CEL has started to fill the reservoir again, although because the rains have been scarce, they perceive that the filling is slow.

Some neighbors hinted at their hopes that the autonomous authority will again provide boats for a pedestrian crossing to replace the bridges.

Apart from the reservoir’s slow filling, locals say there is still inactivity at the bridge construction site. Only private security guards guarding the materials and machinery can be seen. This was confirmed by El Diario de Hoy at the beginning of May: at one of the bridges, there was only one security guard.

“They only came to dig”

The company to which CEL entrusted the construction of the bridges is called Latin America General Contractor (CGAL). The State, through CEL, also assigned to this entity the contract to build 19 social benefit works aimed at improving the health, education, and recreation of the inhabitants of communities in the San Luis de la Reina, Carolina, and San Antonio, neighboring the reservoir.

Building the two bridges would cost $23.9 million, and that of the 19 social benefit works would be $13 million.

According to a publication in the Voz Pública newspaper, CGAL received an advance of $12.7 million for the construction of the bridges and $2.2 million for the social benefit works, almost $15 million.

Regarding the construction of the bridges, according to Voz Pública, construction experts claimed that at most,they had made progress of 30%, although the company asserted that the progress is 80% and 20% in the social works.

However, El Diario de Hoy verified that in most of the works in the municipality of San Luis de la Reina, they only managed to remove earth, place a sign with the name of the company and the work to be built, fence off the area with black plastic… and that was it.

“They only came to dig in the lands, and they never came back,” said a resident of San Luis de la Reina, who complained that more than 15 years after the construction of the dam began, CEL has not fulfilled their promises because they constantly change companies and the new ones start from scratch.

And CGAL was no exception. CEL advanced $14.9 million to them, and their time in El Salvador was fleeting. According to information at the National Registry Center (CNR), CGAL requested the closure of the branch on January 25 of this year, although the document is not publicly accessible because it is under review, meaning they must explain or correct something.

Although the CNR shows that CGAL requested the closure of the branch on January 25, the company responded to El Diario de Hoy that it maintains the branch in El Salvador. As for the amount that the government handed over as an advance, CGAL only indicated to this medium that it was what was stipulated in the contracts.

The El Chaparral Dam project began in 1998, but its construction started in 2008, during the presidential administration of Elías Antonio Saca.

On his first visit to the construction site as president of the Republic, Nayib Bukele stated: “This incredible project has turned from a monument to corruption to a monument to efficacy and efficiency.”

“What the three previous governments could not do in 11 years, we are going to do in one year, we are going to demonstrate that the money is enough when nobody steals, and we are going to pursue those who stole the people’s money here,” Bukele stated on August 4, 2020.

However, almost three years have passed since he made such a claim, and the dam is still not operational.

And that is what residents of communities neighboring the project are upset about, arguing that they have seen four presidents parade through the dam without fulfilling the promised works.

For example, in San Luis de la Reina, they promised a community house in the canton of San Antonio Las Iglesias. Still, they only managed to dig some holes where they supposedly would place the foundations. They did the same with the construction project of a preschool classroom in the same canton.

In the canton El Junquillo, they would also build a classroom to expand the academic offer up to seventh grade, but one day in July last year, “they only came to dig, and they never came back,” commented a teacher from that school.

The residents of the three municipalities are still waiting for the promised works to be built in some presidential term. Meanwhile, CGAL left El Salvador with $14.9 million that CEL handed over to them.

EDH: https://www.elsalvador.com/noticias/nacional/cel-proyecto-hidroelectrico-el-chaparral-puentes-san-miguel-torola/1063122/2023/
